连续奋战15天

区供电公司完成铁路奉化站站房扩建工程线路迁改

本报讯(记者 马乐乐 王层裕 通讯员 王柳)近日,区供电公司圆满完成铁路奉化站站房扩建工程线路迁改工作,为接下来的站房投入运营以及站前广场建设打下坚实基础。

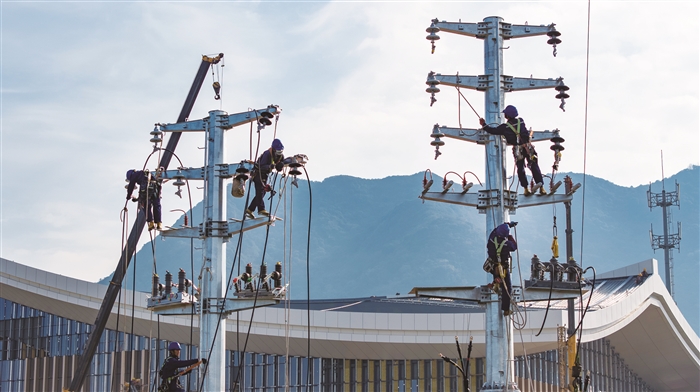

本次线路迁改工作与站房扩建同步进行,涉及的10千伏线路较多,作业环境复杂,施工面临多重考验。对此,区供电公司提前部署,合理安排人员,对作业风险提前把控。施工期间,公司负责人轮流坐镇指挥,全方位保障工程顺利进行,员工们加班加点,连续奋战15天,顺利完成本次迁改任务。半个月时间里,共迁移水泥线杆12根,新立钢管线杆3根,敷设电缆14千米,架空线路6千米。
