“邬隘变电站”抢建“攻坚战”提前收官

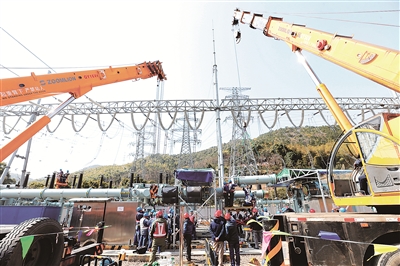

抢建工程现场,700名工人奋战一线,24小时轮转不休。

施工人员正在检查维护GIS设备。
深夜“作战”,宁波电网展现铁军精神。

    2月23日13时,位于宁波北仑的220千伏邬隘变电站恢复正常运行,标志着正月初一开工、历时8天的220千伏邬隘变抢建工程画上了一个圆满的句号。

    这是今年春节期间国家电网公司唯一的电网建设工程,也是全市电力工作者共同关注的重要工程。在宁波市委市政府、国网浙江省电力有限公司主要领导的关心下,来自国网宁波供电公司的700多名干部员工主动放弃春节假期,24小时不间断施工,分秒必争,以奉献、拼搏、严谨、团结的精神完成了这场惊心动魄的“攻坚战”。邬隘变扩建后,变电容量将增加24万千伏安,为宁波的经济社会发展注入澎湃动力。

    正月初三,省委常委、市委书记郑栅洁来到邬隘变施工现场,给宁波公司职工点赞:“电力职工辛苦了!宁波人民感谢你们!”

    工程结束当天,郑栅洁又在全市推进“六争攻坚”动员大会上提到了此次工程,高度赞扬了宁波电力“铁军”春节日夜奋战抢建变电站的精神。

    文字 徐展新 唐瑾瑾

    图片 王幕宾

    抢项目 周密部署运筹帷幄

    “必须保证春节工程期间无人身伤害事故、无电网事件、无重要用户停电和舆情事件、无交通事故、无超工期!”2月2日,国网浙江省电力有限公司副总经理、宁波供电公司总经理、此次工程领导小组的组长王凯军掷地有声地确立了工程目标。20天后,工程顺利完工,圆满实现“五无”目标。

    看似简单的五个“无”,背后是工程抢建的重重困难。220千伏邬隘变电站是主供宁波市北仑区的重要变电站,也是北仑电厂电源送出的重要通道。随着宁波临港产业快速发展,2010年投运的邬隘变已处于满载运行状态,预计今年夏季北仑西部将出现10万千瓦左右供电缺口。因此,扩建第三台主变迫在眉睫。

    施工决心已定,一连串的问题却扑面而来。施工期间,邬隘变220千伏电网系统必须全停,该变电站所辖10座110千伏变电站、近40万千瓦的负荷如何转移?“手拉手”变电站——江南变仅剩2回110千伏通道与舟山电网联络,线路连锁跳闸怎么办?北仑区域内众多高危敏感企业的用电需求如何保证?

    这是一次重大考验。从前期谋划到方案完善,从施工组织到供电保障,任何环节的小小纰漏都将产生一连串负面效应。为此,国网宁波供电公司自去年11月起就启动了论证和工程筹备工作,确保打赢这场“硬仗”。

    影响周边用电需求怎么办?国网宁波供电公司给出的答案是——史无前例地把工程开工时间定在电网负荷最低的正月初一早晨6时,同时再三压缩工期,最大限度地降低施工期间对老百姓和企业的负面影响。

    此外,供电公司成立了严密的组织机构,成立现场指挥部、电网保电指挥部、政企联合指挥部,并设安全监督、调度方式、营销客服等14个专业工作组,明确人员安排及职责。与该工程相关的17个部门、单位的主要人员人手一本厚厚的《邬隘变220千伏全停施工检修实施方案》,其中包含施工检修、保供电、倒闸操作等12项专业工作方案,总字数达11万字。

    施工和保电方案也得到反复优化论证,供电公司以G20的保电标准作为参照,将施工检修方案精确到每小时,设备操作时间精确到每步,并开展现场预演、桌面推演和专项联合反事故演练。

    2月14日,邬隘变“决战”前夕,供电公司已完成重要客户风险告知等30项准备工作,恪守着“电力铁军攻坚克难、万众一心点亮港城”的必胜决心,正式吹响了“冲锋号”。

    战春节 铁军精神照耀甬城

    “从安全生产和保供电的角度出发,电力系统通常不会在春节期间安排项目施工。因此,邬隘变是国家电网公司唯一春节加班的建设工地。”王凯军说。

    工期紧、任务重、天气恶劣、施工场地逼仄、多工种多环节穿插进行……在这场分秒必争的新春鏖战中,供电公司主要领导多次亲临现场督战,分管领导日夜驻守现场指导,700余名电网职工三班倒会战,连续奋战8个日夜,展现着奉献、拼搏、严谨、团结的电力铁军精神。

    正月初一早晨,天色昏暗,大雨滂沱,10位变电运维人员疾步走进220千伏邬隘变电站。此时,运维人员曹一斌的眼里布满红血丝,他在凌晨3点钟刚刚审核完操作票和工作票,睡了两个小时后就再次投入一线工作,见证了早晨6时邬隘变220千伏全停操作的启动。

    当天下午14时,施工人员进场施工。按照规划,邬隘变本期扩建24万千伏安主变压器1台及三侧间隔,同时趁着变电站220千伏全停同步开展设备综合检修工作。

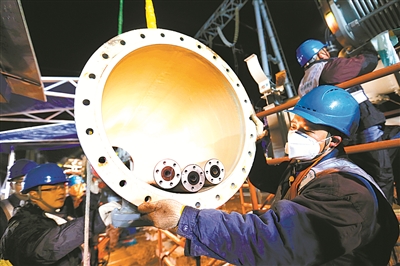

    春节期间密雨不停,工程总负责人、宁波送变电建设有限公司员工邵诚感到了压力。“考虑到GIS设备组装有湿度控制的环境要求,如果明天再下雨,会严重影响工程进度,我们必须打起精神、开足马力。工程重头戏就是头三天,大家要拼一下!”在邵诚的鼓励下,工作人员全力奋进,在寒气逼人的夜晚“挑灯夜战”。当天晚上9时50分,近3小时的连续作业告一段落,220千伏预留相关的5个正母线筒拆除工作顺利完成,意味着工程进入攻坚的关键时段。

    此时,许多工作人员的手指已经冻僵,邵诚也因为休息时间太短而身心疲惫,但没有一个人离开工作岗位。次日,正月初二早晨8点30分,新的主变间隔正式就位。

    2月19日17时,工程综合检修工作完成。工程220千伏设备检修负责人梁流铭终于可以喘一口气了。这次春节,梁流铭原本答应女儿一起回福建老家看望爷爷奶奶,但工程工期紧张,他要在现场接连住勤数天,不得不取消与女儿的约定。

    2月19日18时,施工人员在对母线筒进行耐压试验时发现问题,A相未通过,对工程的按期完工造成巨大压力。现场指挥部立即启动应急预案,现场总指挥、宁波公司副总经理、总工程师董建达第一时间赶赴施工现场通宵协调工作,主动联系浙江省送变电工程公司、国网浙江电科院和厂方专家商议解决方案,组织技术团队连夜进行原装设备解体,利用特高频、超声波、气体全分析等手段进行故障定位检查。

    “耐压没通过,我心里很担心。设备停电时间只有这几天,我们没有退路。虽然情况紧急、工期紧张,但我们依然以严格的耐压试验标准规范和流程进行检测和维修,确保新投运设备的质量过关、安全可靠。”董建达表示,经过70余名技术人员两夜一天的奋力抢修,设备终于在2月21日10时30分顺利通过耐压试验。

    一批批“铁军”在施工现场挥洒汗水,推动工程顺利进展。2月22日13时,工程施工结束并开始验收。次日13时,邬隘变提前一天恢复正常运行。

    促发展 全力确保用电无虞

    现场施工的顺利进行,与外围周密的保电工作息息相关。施工期间,宁波电网安全稳定运行,不仅满足了市民春节假期用电需求,未发生一起客户停电事件,还保证了逸盛石化、宁波海越、宁波科元、申洲针织等重点企业的连续生产。据粗略统计,与春节后施工相比,该工程挽回经济损失约70亿元。

    变电站内施工热火朝天,变电站外的保电工作一丝不苟。供电公司输电运检室的70余名保电人员在45公里特级保电线路设16个驻守点,24小时蹲守巡视。与此同时,他们还不间断地巡视了21条110千伏及以上输电线路,总里程约2600公里。

    从外形上看,特级保电线路沿线的16个驻守点就像一只只集装箱,里面只有两张折叠床,床上铺着羽绒睡袋,边上是一张桌子、一把椅子、两瓶灭火器和数台探照灯,周围还摆放着必要的巡线工器具,窗边则挂着一份表格。在这个“简陋”的临时居所里,栉风沐雨的线路保电人员短暂休息,并在表上填写巡视内容、巡视时间地点、发现问题、整改建议等信息。

    “我们的工作看似简单,但压力很大。一旦发现线路下方有人放风筝、钓鱼,就要全力劝阻、及时汇报。”输电运检室运维一班班长高建国坦言,保电工作的担子很重,连夜巡线也十分疲惫,但很有成就感。

    工程期间,国网宁波供电公司和北仑供电公司的营销人员走访并检查了700余家10千伏及以上企业的用电情况。 在宁波海越新材料公司,用电检查人员郑骆、吴骏与企业电气运行主管舒金苗交流用电情况,并对应急发电车等设备进行检查,“应急发电车的操作流程你们都清楚吗?如果有紧急情况,我们会第一时间前来协助。”舒金苗的回答让两位检查人员放下了心:“2月9日应急发电车到场当天,我们已经对电工进行现场培训,反复明确操作流程。此外,施工期间企业设有值班人员,可以保证设备安全运行。”

    “报告:所有高位敏感客户均无异常,一切平安。”从工程开工到圆满完成,外围的保电工作人员用努力换来了一份份“一切平安”的安全汇报,也为所有邬隘变抢建工程现场的施工人员注入了一针“强心剂”,为工程的顺利推进“保驾护航”。
